← Zurück zu den Referenzen
Referenz · Case Study
Infrastrukturbau

55 Stunden ohne Spielraum: Simulation sichert reibungslose Abläufe

Eine Brückenerneuerung in einer sehr engen Sperrpause, mit Abriss, Verschub und Wiederherstellung von Brücke und Trasse im selben Zeitfenster. Hier galt: reibungslose Abläufe, keine Zufälle. Über die Simulation des Bauablaufs haben wir Logistik und Massenbewegungen abgesichert und konnten kritischen Konflikten frühzeitig gegensteuern. In der Ausführung hielt die Sperrpause.

Auftraggeber
DB InfraGO
Projekt
EÜ Else
Ort
Herford, Nordrhein-Westfalen
Zeitraum
05/2023 – 09/2023
Leistung
Simulation · Process Engineering
<55 h
Sperrpause, eingehalten
>3
kritische Konflikte aufgedeckt
9 Mio €
abgesichertes Projektvolumen
01Ausgangslage

Die Herausforderung

Die Erneuerung der Eisenbahnbrücke Else musste innerhalb einer außergewöhnlich kurzen Sperrpause von nur 55 Stunden umgesetzt werden. In diesem engen Zeitfenster waren sämtliche kritischen Bauphasen abzuwickeln: vom Rückbau des Bestandsbauwerks über den Einhub und Verschub der neuen Brücke bis hin zur Wiederherstellung der Trasse. Für Verzögerungen oder ungeplante Ereignisse gab es keinen Spielraum.

Projektanforderungen
  • Sperrpause von lediglich 55 Stunden
  • Rückbau, Verschub und Wiederherstellung innerhalb eines zusammenhängenden Zeitfensters
  • Hohe Abhängigkeit zwischen Bauablauf, Logistik und Maschineneinsatz
  • Keine Möglichkeit für Nacharbeiten oder zeitliche Reserven
  • Absicherung eines reibungslosen Bauablaufs vor Beginn der Ausführung

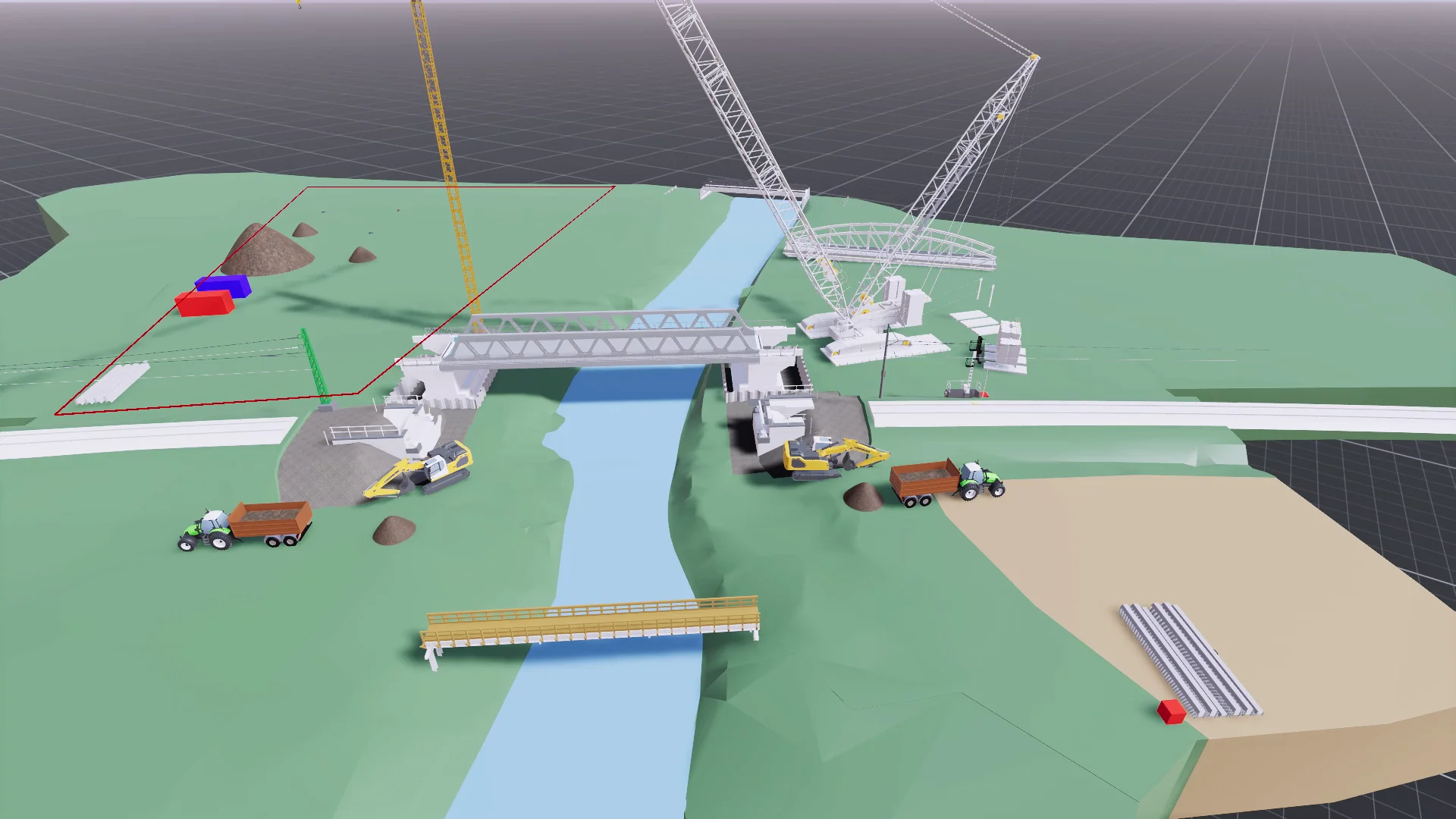

Simulationsmodell der Baustelle aus der Vogelperspektive: Bestandsbrücke über der Else, Raupenkran, Turmdrehkran, Bagger und Transportfahrzeuge auf den Baustelleneinrichtungsflächen
02Vorgehen

Unser Ansatz

Im Rahmen der Leistungsphase 5 haben wir den geplanten Bauablauf mit unserer Prozesssimulationssoftware digital abgebildet und analysiert. Dafür wurden die tatsächlichen Leistungsdaten der vorgesehenen Maschinen, die Baustellenumgebung sowie die Baustelleneinrichtungspläne in ein gemeinsames Simulationsmodell integriert. Durch die Verknüpfung von Bauablauf, Logistik und räumlichen Randbedingungen konnten wir die Planung auf Funktionalität prüfen und potenzielle Konflikte frühzeitig identifizieren.

Vorgehensweise
  • Modellierung der gesamten Baustellenumgebung
  • Integration der Baustelleneinrichtungs- und Logistikflächen
  • Simulation der geplanten Bauabläufe mit realen Maschinen- und Leistungsdaten
  • Darstellung von Material- und Massenbewegungen
  • Validierung von Transportwegen und Logistikprozessen
  • Analyse von räumlichen und zeitlichen Abhängigkeiten

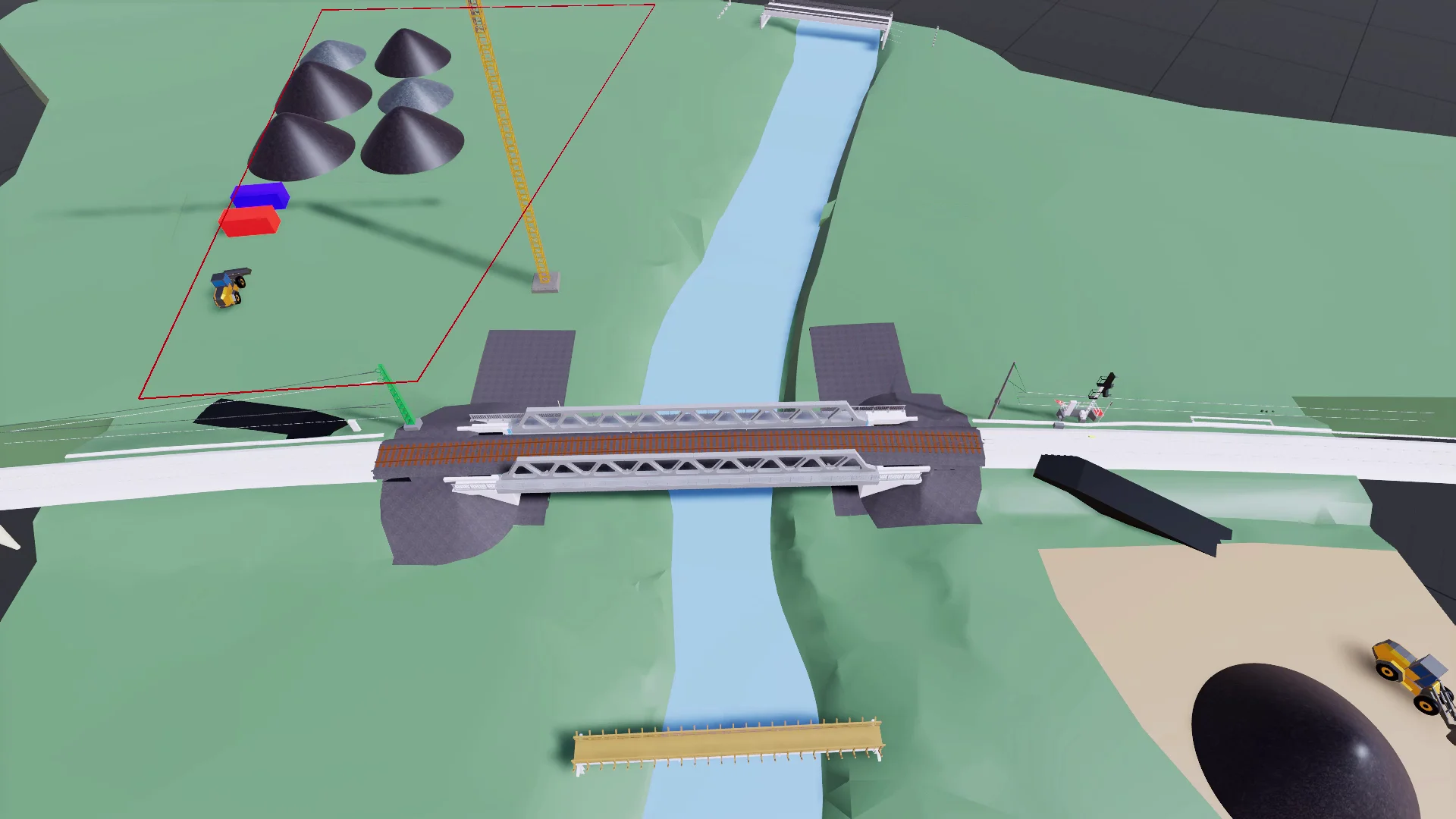

Simulationsmodell der EÜ Else von oben: neue Fachwerkbrücke mit Gleis über dem Fluss, Schottermieten, Kran und Baustraßen im Umfeld
03Ergebnis

Das Ergebnis

Durch die simulationsgestützte Analyse konnten kritische Konflikte bereits vor Baubeginn erkannt, bewertet und gemeinsam mit dem Projektteam gelöst werden. Die entwickelten Alternativen wurden simuliert, validiert und hinsichtlich ihrer Auswirkungen auf Terminplan und Logistik überprüft. So entstand eine belastbare und ausführungsreife Bauablaufplanung – und in der Ausführung hielt die 55-stündige Sperrpause.

Mehrwert für DB InfraGO
  • Frühzeitige Identifikation räumlicher und zeitlicher Konflikte
  • Nachweis der Umsetzbarkeit innerhalb der 55-stündigen Sperrpause
  • Validierte Logistik- und Transportkonzepte
  • Transparente Darstellung von Bauabläufen und Massenbewegungen
  • Risikominimierung vor Beginn der Ausführung
  • Sperrpause in der Ausführung eingehalten

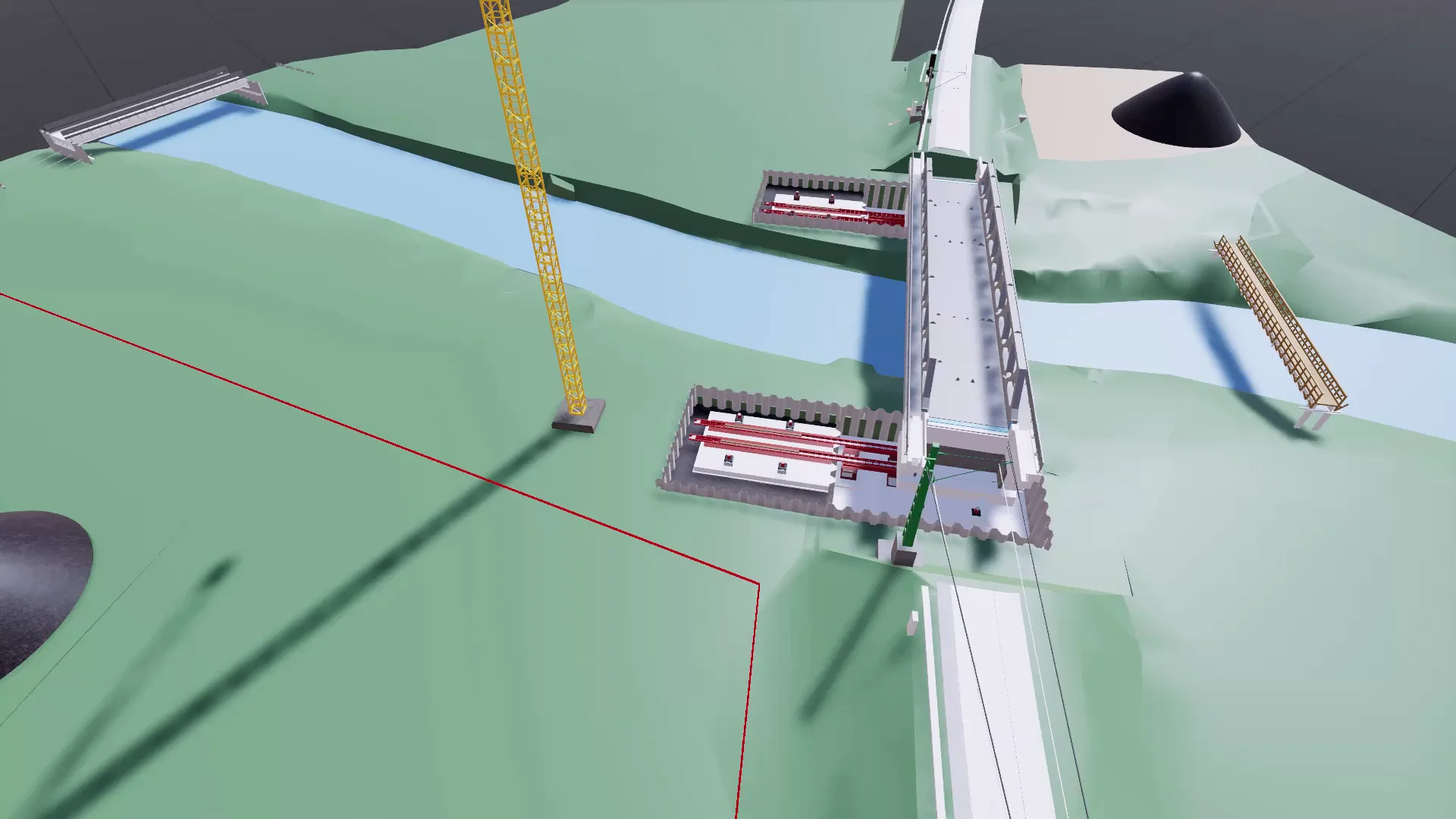

Simulationsmodell der Brücke mit den roten Verschubeinrichtungen in den Baugruben beidseits des Flusses
Konfliktanalyse

Von identifizierten Konflikten zur validierten Lösung

In der Simulation aufgedeckte räumliche und zeitliche Konflikte wurden in Projekt-Jour-Fixes besprochen, gelöst und erneut validiert, und zwar chronologisch entlang des Bauablaufs. Die Konflikte bauten aufeinander auf: Jede Lösung löste den nächsten aus.

Identifizierte Konflikte
Validierte Lösungen
Räumlicher Konflikt

Der geplante Baggereinsatz kollidierte mit vorhandenen Infrastrukturkomponenten und konnte den Arbeitsbereich nicht erreichen.

Lösung

Anpassung der Baggerposition und Neuplanung des Aushubs.

Zeitlicher Konflikt

Durch die Verlagerung des Baggers entstanden längere Transportwege für den Erdaushub, wodurch die Sperrpause überschritten worden wäre.

Lösung

Erhöhung der LKW-Kapazitäten zur Kompensation längerer Transportwege.

Räumlicher Konflikt

Zusätzliche Transportfahrzeuge führten zu Staus an einer Engstelle und reduzierten die Leistungsfähigkeit der Logistik.

Lösung

Optimierung der Baustraßen und Schaffung von Ausweichstellen zur Vermeidung von Verkehrsengpässen.

Ohne Simulation

Ohne Simulation wären die drei Konflikte erst auf der Baustelle sichtbar geworden – nacheinander, mitten in der laufenden Sperrpause. Jede Lösung hätte vor Ort improvisiert werden müssen und den nächsten Konflikt ausgelöst. Wird eine Sperrpause überzogen, bleibt die Strecke länger gesperrt als geplant: Züge fallen aus oder werden umgeleitet, und unfertige Arbeiten lassen sich nicht einfach am nächsten Tag fortsetzen – dafür muss erst ein neues Zeitfenster geplant werden.
