Bahnbau · Sperrpausen

Sperrpausen planen: 5 Fehler und wie Sie sie früh erkennen

Logistik, Abhängigkeiten, Leistungsansätze: Fünf Fehler bringen Sperrpausen immer wieder ins Wanken. Woran Sie sie früh erkennen und wie Sie den Ablauf vorab prüfen.

Michaela Schlichting9 Min. Lesezeit

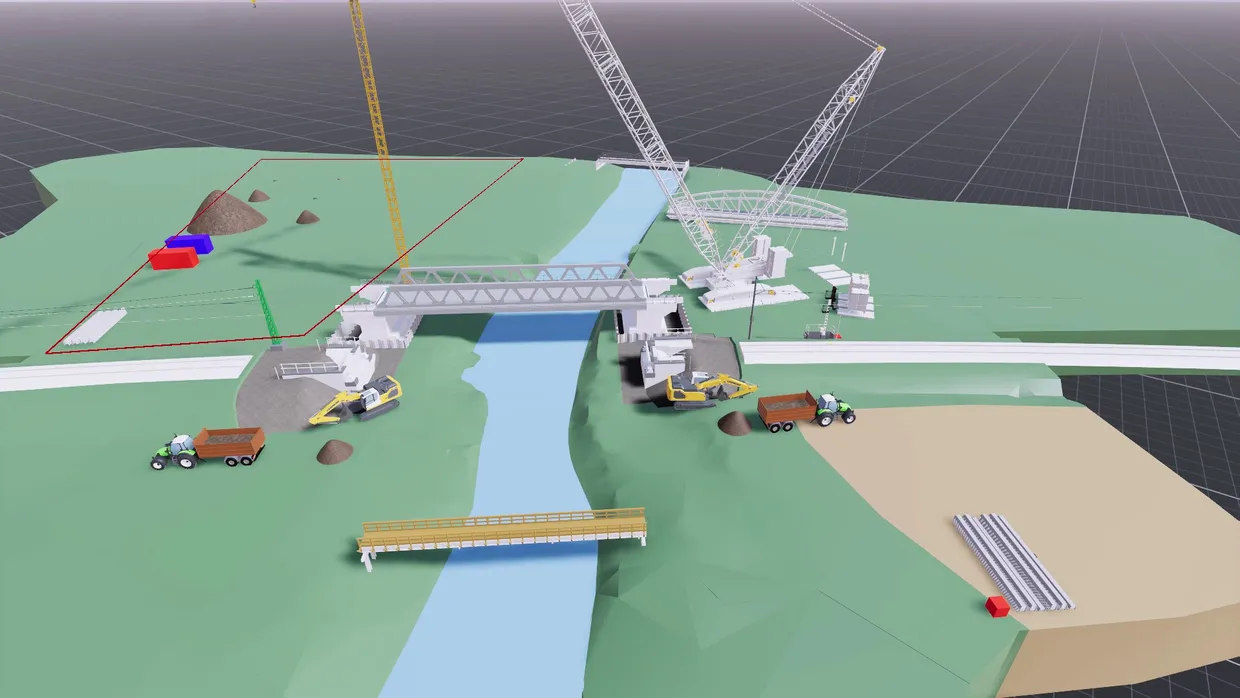

Simulationsmodell der Brückenerneuerung EÜ Else aus der Vogelperspektive: Raupenkran und Turmdrehkran an der Brücke, Bagger in den Baugruben, Traktoren mit Anhängern für den Erdaushub und abgegrenzte Lagerflächen beidseits des Flusses

Wer Sperrpausen planen muss, kämpft selten mit unbekannten Risiken, sondern mit fünf wiederkehrenden Fehlern: unterschätzte Logistik, fehlende Abhängigkeiten, zu optimistische Leistungsansätze, eine unvollständige Vorgangskette und kein Plan für Störungen. Jeder einzelne Teilablauf kann dabei plausibel sein, und trotzdem geht der Gesamtablauf nicht auf. In diesem Beitrag erfahren Sie, woran Sie die fünf Fehler früh erkennen und wie Sie den Bauablauf prüfen, bevor die Strecke gesperrt wird.

Warum eine Sperrpause mehr ist als ein Bautermin

Eine Sperrpause hat eine Besonderheit, die viele Planungsprobleme erklärt: Der betriebliche Bedarf wird sehr früh angemeldet, oft mehrere Jahre vor der Umsetzung. Zu diesem Zeitpunkt ist der Bauablauf meist noch nicht detailliert geplant. Die DB InfraGO empfiehlt für Personenbahnhöfe in dieser frühen Phase deshalb Standardsperrzeiten, weil die Planungstiefe für eine präzise Ermittlung noch fehlt (DB InfraGO: Baubetrieb bei Personenbahnhöfe).

Bauverfahren und Detailabläufe lassen sich später noch optimieren. Der betriebliche Rahmen dagegen kaum, weil Fahrplan, Eisenbahnverkehrsunternehmen, Umleitungen und Ersatzkonzepte davon abhängen.

Deshalb ist eine Überschreitung keine gewöhnliche Bauverzögerung. Am Ende der Sperrpause muss die Infrastruktur wieder in einem definierten, betrieblich nutzbaren Zustand sein. Kommt sie zu spät zurück, sind Zugbetrieb, Folgezüge und Anschlüsse betroffen.

Wie stark ein Fehler wirkt, hängt von der Dauer der Sperrung ab. In einer Nachtsperrpause können 30 oder 60 Minuten Verzögerung am Anfang die gesamte Vorgangskette verschieben. Bei einer mehrwöchigen Sperrung gibt es mehr Spielraum, dafür mehr parallele Gewerke und Schnittstellen.

Je kürzer die Sperrpause, desto entscheidender ist die belastbare Planung der Vorgangskette. Je länger die Sperrung, desto entscheidender wird die Beherrschung von Schnittstellen, Logistik und parallelen Arbeitsprozessen.Marlon Gilfert, COO & Leiter Process Engineering

Sperrpausen planen: die 5 typischen Fehler

An einer Sperrpause planen viele mit: Projektleitung, Fach- und Baubetriebsplanung, Fahrplan, Bauunternehmen, Bauüberwachung, Sicherung, Logistik und Fachgewerke wie Oberbau oder Oberleitung. Die Reibung entsteht selten innerhalb eines Bereichs. Sie entsteht zwischen den Bereichen.

1. Logistik, Transportwege und Flächen werden unterschätzt

  • Was passiert: Maschinen, Material und Personal behindern sich. Zufahrten sind blockiert, Material liegt nicht dort, wo es gebraucht wird.
  • Warum er übersehen wird: Terminpläne bilden Zeit gut ab, Raum aber schlecht.
  • Früh erkennbar an: vielen parallelen Vorgängen auf engem Raum, wenigen Zufahrten und großen Materialbewegungen.

Für Marlon Gilfert ist das der am meisten unterschätzte Fehler. Ein klassischer Terminplan beantwortet sehr gut, wann etwas stattfinden soll. Wo, mit welchem Gerät, über welchen Transportweg und gleichzeitig mit wem gearbeitet wird, beantwortet er nur eingeschränkt. Genau dort setzen Baulogistik und die Planung der BE-Flächen an.

2. Abhängigkeiten zwischen Gewerken fehlen im Plan

  • Was passiert: Gewerk B könnte laut Terminplan starten, kann aber real noch nicht arbeiten.
  • Warum er übersehen wird: Terminpläne zeigen formale Abhängigkeiten, aber nicht alle räumlichen und technischen.
  • Früh erkennbar an: vielen parallelen Gewerken und Übergabepunkten.

3. Leistungsansätze sind zu optimistisch

  • Was passiert: Der geplante Output pro Stunde oder Schicht wird nicht erreicht. Der Ablauf läuft zunehmend hinterher.
  • Warum er übersehen wird: Ideal- oder Erfahrungswerte werden übernommen, ohne die konkrete Baustellensituation ausreichend zu berücksichtigen.
  • Früh erkennbar an: einem Leistungsansatz, der nur unter optimalen Bedingungen aufgeht, weil Wege-, Rüst- und Nebenzeiten fehlen.

4. Die Vorgangskette endet bei „Einbau fertig“

  • Was passiert: Die eigentliche Bauleistung ist fertig, aber Räumung, Prüfung, Rückbau von Baubehelfen oder Wiederinbetriebnahme fehlen im Ablauf.
  • Warum er übersehen wird: Der Fokus liegt auf der produktiven Hauptleistung.
  • Früh erkennbar an: einem Terminplan, der praktisch mit „Einbau fertig“ endet.

Rückbau, Einbau, Prüfung, Wiederherstellung und Inbetriebnahme gehören deshalb in dieselbe Betrachtung.

5. Störungen gehören nicht zum Plan

  • Was passiert: Schon eine kleine Abweichung bringt den kritischen Ablauf ins Rutschen.
  • Warum er übersehen wird: Der Plan beschreibt den Sollzustand, nicht seine Robustheit.
  • Früh erkennbar an: fehlendem belastbarem Puffer, fehlenden Alternativen und einer kritischen Maschine ohne Ersatzstrategie.

Am teuersten ist der Fehler, der auf dem kritischen Pfad spät erkannt wird und die rechtzeitige Betriebsaufnahme gefährdet, ob fehlende Maschine, blockierter Transportweg oder unrealistische Leistung.

Der Puffer, den es in der Sperrpause nicht gibt

Ein typischer Denkfehler betrifft die Pufferzeiten. Ein rechnerischer Puffer im Terminplan ist nicht automatisch ein real nutzbarer Puffer in der Sperrpause. Braucht der Folgeprozess zwingend dieselbe Fläche, dieselbe Maschine oder dieselbe Zufahrt, lässt sich ein Zeitverlust nicht einfach durch Parallelarbeit ausgleichen.

Dazu kommt: Die komplette Sperrzeit ist nicht automatisch produktive Bauzeit. Ein Teil wird für betriebliche, sicherungstechnische und logistische Abläufe sowie für An- und Ablauf gebraucht. Der Leitfaden der DB InfraGO zum Bau- und Sperrzeitenkatalog unterscheidet deshalb zwischen Brutto- und Nettosperrzeit und betrachtet die zugehörigen Tätigkeiten ausdrücklich (Leitfaden Bau- und Sperrzeitenkatalog, PDF). Wer mit der Bruttozeit plant, hat seinen Puffer schon verbraucht, bevor die erste Maschine arbeitet.

Sperrpausen vorab prüfen: in vier Schritten

Ob ein geplanter Ablauf in die Sperrpause passt, lässt sich prüfen, bevor die Strecke gesperrt wird. Eine Bauablaufsimulation verbindet dafür Zeit, Raum und Logistik in einem Modell. Mit unserer Simulationssoftware dProB gehen wir in vier Schritten vor:

  1. Planungsgrundlagen zusammenführen: Sperrzeiten, Bauphasen, Terminplanung, Modelle oder Pläne, Bauverfahren, Maschinen, Leistungsansätze und Logistik.
  2. Bauablauf modellieren: Die geplanten Vorgänge werden räumlich und zeitlich verbunden. Maschinen, Ressourcen, Transportbewegungen und Flächenbedarfe fließen mit ein.
  3. Ablauf simulieren und Konflikte finden: Wir prüfen, ob der Ablauf unter den gegebenen Randbedingungen tatsächlich funktioniert, zeitlich, räumlich und logistisch.
  4. Varianten vergleichen und Planung absichern: Kritische Stellen werden angepasst, Varianten untersucht und der optimierte Ablauf nachvollziehbar dokumentiert.

Entscheidend ist: Die Simulation zeigt nicht nur einen vorhandenen Terminplan als bewegtes Bild. Sie prüft, ob der geplante Bauablauf tatsächlich umsetzbar ist. Worin dieser Unterschied liegt, lesen Sie in Visualisierung oder Simulation.

Beispiel: 55 Stunden an der EÜ Else

Wie das in der Praxis aussieht, zeigt die Erneuerung der Eisenbahnüberführung Else in Herford für die DB InfraGO. Rückbau, Einhub und Verschub der neuen Brücke sowie die Wiederherstellung der Trasse mussten in eine Sperrpause von 55 Stunden passen. Die Simulation mit den realen Leistungsdaten der Maschinen deckte unter anderem diese Kette von Konflikten auf:

  • Der geplante Bagger kollidierte mit vorhandener Infrastruktur und erreichte seinen Arbeitsbereich nicht. Er wurde umgesetzt, der Aushub neu geplant.
  • Durch die neue Position wurden die Transportwege für den Erdaushub länger. Die Sperrpause wäre überschritten worden. Zusätzliche LKW glichen das aus.
  • Die zusätzlichen Fahrzeuge stauten sich an einer Engstelle. Optimierte Baustraßen und Ausweichstellen lösten den Engpass.

Jede Lösung zog einen neuen Konflikt nach sich, und alle drei betrafen Raum und Logistik. In der Ausführung hielt die Sperrpause. Bei längeren Sperrungen rücken die Schnittstellen in den Vordergrund: Am Haltepunkt Neupetershain stellten in einer zwölfwöchigen Sperrpause sieben Fachdisziplinen gleichzeitig Anforderungen an dieselbe knappe Fläche. Die Simulation zeigte, wann und wo sie kollidieren, und belegte, dass der Ablauf in die zwölf Wochen passt.

Exakt vorhersagen kann eine Simulation die Baustelle nicht, und sie ersetzt weder Fach- noch Ausführungsplanung. Sie macht kritische Punkte früh sichtbar und gibt Entscheidungen eine deutlich bessere Grundlage.

Fazit: Früh prüfen, solange es noch Varianten gibt

Die fünf Fehler sind bekannt, und sie lassen sich früh erkennen. Heute wird eine Simulation oft erst beauftragt, wenn Terminplan und Sperrzeitenkonzept schon stehen. Dann kann sie den Plan prüfen. Früher eingebunden, spätestens wenn Bauphasen, Bauverfahren und Sperrzeiten konkret werden, kann sie Varianten vergleichen und den Ablauf aktiv optimieren. Auch die DB InfraGO sieht den größten Effekt der baubetrieblichen Prüfung in den Leistungsphasen 1 bis 4. Wie wir Bauherren dabei unterstützen, lesen Sie auf unserer Seite für Bauherren.

Häufige Fragen

Gelten für kurze und lange Sperrpausen dieselben Fehler?

Ja. Falsche Leistungsannahmen, fehlende Abhängigkeiten, unzureichende Logistik, fehlende Flächen und unsauber geplante Zwischenzustände treten bei Nachtsperrungen ebenso auf wie bei mehrwöchigen Sperrungen. Der Unterschied liegt in der Wirkung: In einer kurzen Sperrpause lässt sich verlorene Zeit kaum aufholen. In einer langen Sperrung wachsen dafür die Zahl paralleler Gewerke und die Schnittstellen.

Was passiert, wenn eine Sperrpause überschritten wird?

Wird die Infrastruktur nicht rechtzeitig in betrieblich nutzbarem Zustand zurückgegeben, sind der geplante Zugbetrieb, Folgezüge und Anschlüsse betroffen. Im schlimmsten Fall werden weitere betriebliche Maßnahmen nötig. Auf der Baustelle kosten zusätzliche Personal-, Geräte- und Maschinenzeiten.

Was ist der Unterschied zwischen Brutto- und Nettosperrzeit?

Die Bruttosperrzeit ist die gesamte Zeit, in der ein Gleis gesperrt ist. Davon wird ein Teil für betriebliche, sicherungstechnische und logistische Tätigkeiten sowie für An- und Ablauf gebraucht. Für die eigentliche Bauleistung bleibt nur die Nettosperrzeit, und mit ihr sollte der Bauablauf geplant werden.

Wie lange dauert eine Simulation für eine Sperrpause?

Das hängt von Projektgröße, Datenlage und Untersuchungsumfang ab. Für den Einstieg reichen eine grobe Vorgangsstruktur, 2D-Pläne und Annahmen zu Geräten, Flächen und Logistik. Ein klar abgegrenzter Bauabschnitt lässt sich innerhalb weniger Wochen untersuchen. Bei größeren Projekten mit mehreren Bauphasen, Varianten und Gewerken läuft die Simulation länger und oft schrittweise parallel zur Planung.

Kostenloser Download · PDF · 2 Seiten

Sperrpause in 3 Phasen

Von der Anmeldung bis zur Ausführung: Die Checkliste zeigt in drei Phasen, welche Fragen Sie wann klären können, damit Ihr Bauablauf in die Sperrpause passt.

Weitere Informationen in unserer Datenschutzerklärung.

Lassen Sie uns Ihr Projekt gemeinsam durchdenken

Ihr direkter Ansprechpartner
Marlon Gilfert
COO & Leiter Process Engineering
Marlon Gilfert

Schildern Sie uns kurz Ihr Projekt — wir melden uns innerhalb eines Werktags persönlich bei Ihnen.

Mit dem Absenden werden Ihre Angaben zur Bearbeitung Ihrer Anfrage an HubSpot übermittelt (Art. 6 Abs. 1 lit. b DSGVO). Weitere Informationen in unserer Datenschutzerklärung.
